一條清不完沙的蚵路
——從一項善意工程,看見海岸治理的根本問題

在潮間帶上興建水泥蚵路,當初的出發點其實很單純,也有其善意。

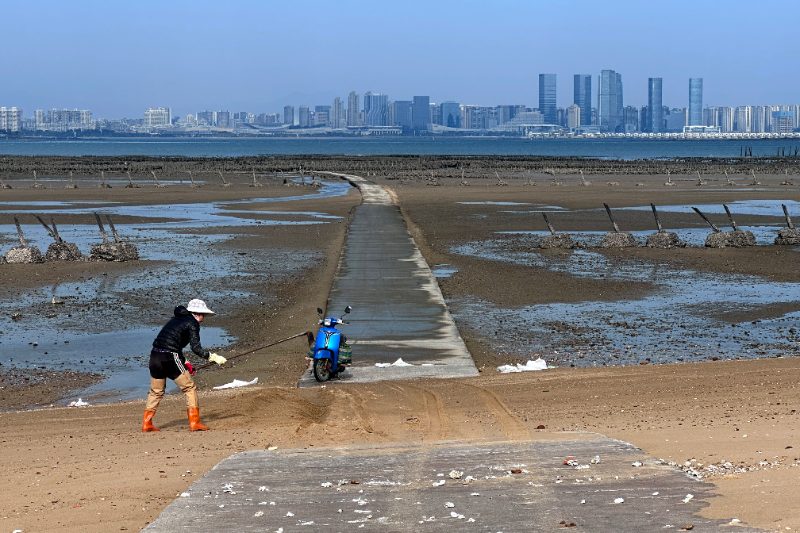

早年蚵民每天必須配合潮汐進出蚵田,採蚵、搬運工具與牡蠣,工作十分辛苦。為了減輕蚵民負擔,在灘塗上築一條水泥道路,讓機車與載運工具可以直接進出蚵田,從使用者的角度來看,確實提供了便利。
然而,一項海岸工程是否成功,不能只看完工時「有沒有一條路可以走」,而應該把時間拉長到十年、二十年,甚至幾十年之後,再來檢視它與海岸環境究竟能不能共存。
這條蚵路幾十年來所面臨的困境,正好提供了一個值得深思的案例。

幾十年來,沙為什麼永遠清不完?

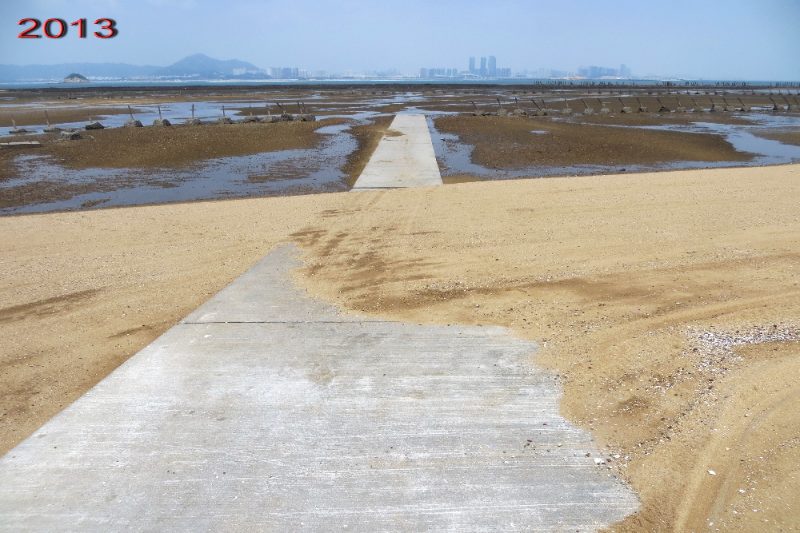

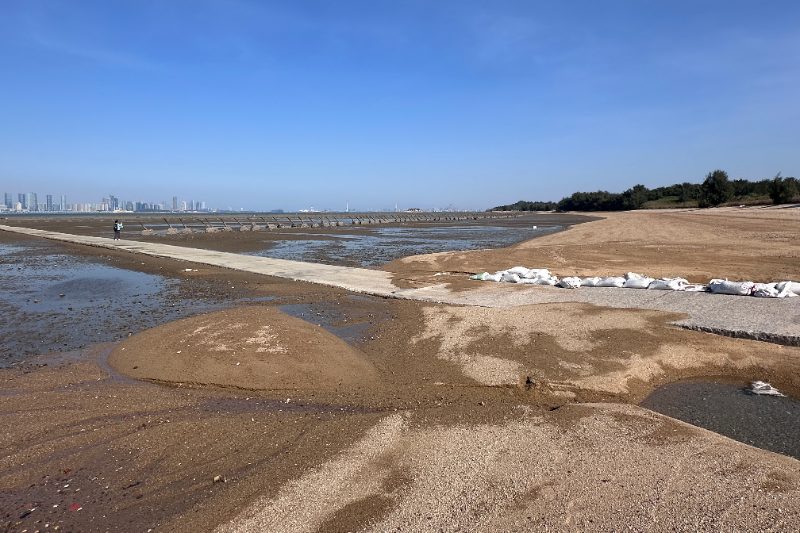

蚵路興建之後,最明顯的問題就是不斷淤沙。

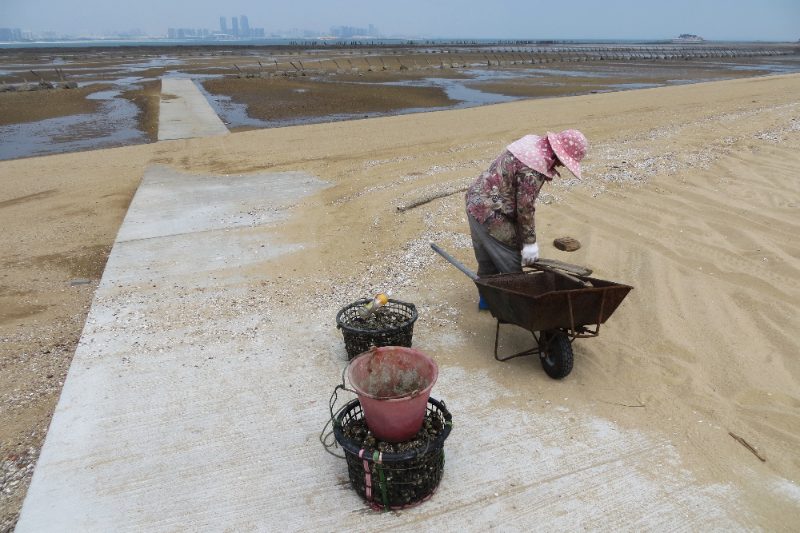

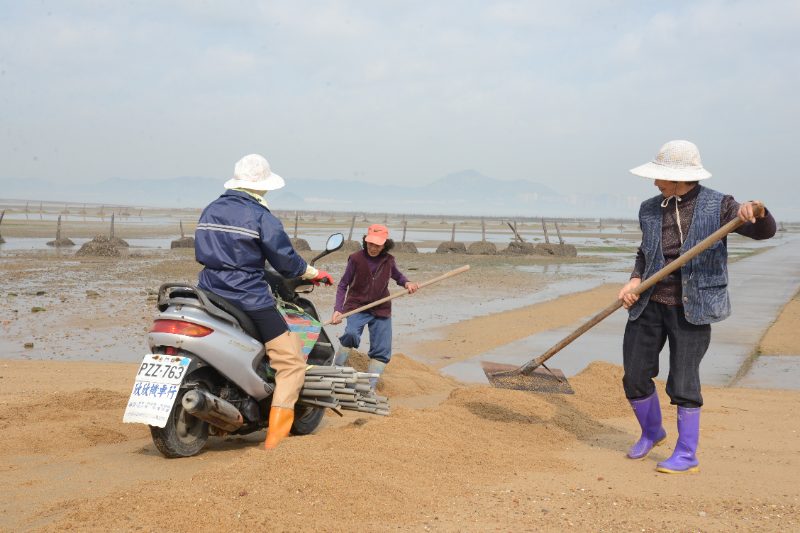

沙覆蓋道路,影響蚵民通行,就派人、派機具清除;清完之後過一段時間又淤,再派機具進場。如此「淤了就清、清了再淤」,一年又一年,幾十年過去了,問題始終沒有真正解決。
如果一項工程完工後,必須依靠長期而反覆的清砂才能維持基本功能,我們就應該重新思考:
問題真的是沙太多,還是工程本身沒有順應海岸原有的自然機制?
這是兩種完全不同的思考。
如果把沙當成問題,解決方法就是不斷把沙挖走;但如果淤沙只是海岸水流與泥沙運移受到改變之後呈現出來的結果,那麼再怎麼清,都只是在處理症狀,而不是病因。

海岸的沙不是垃圾,潮間帶也不是一塊平坦的土地
潮間帶是一個高度動態的環境。
每天潮水漲退,加上波浪、季風、沿岸流、暴潮及季節變化,泥沙始終處於搬運、沉積與再搬運的過程。今天看到的沙洲、泥灘與潮溝,過了一個季節可能就會改變。
所以,在這樣的環境中放進一條固定的水泥構造物,不能只考慮道路本身是否堅固、車輛能不能通行。
更重要的是:

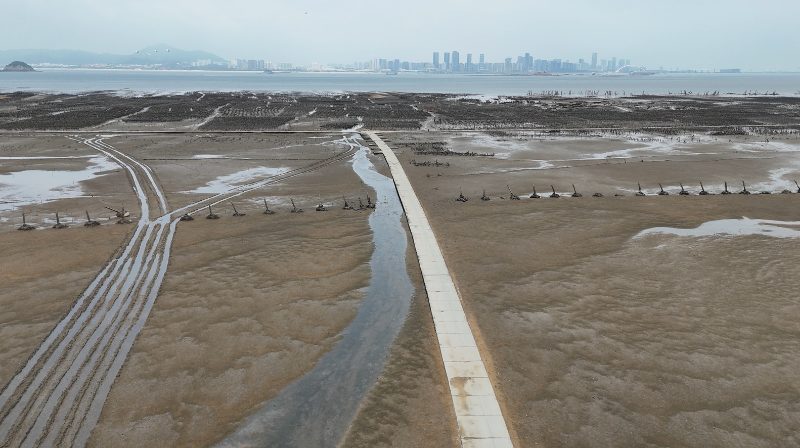

潮水會怎麼走?沙會怎麼走?道路會不會阻礙原有水流?會不會使某一側淤積、另一側侵蝕?退潮時的排水路徑是否改變?道路兩側灘面的高程會不會逐年產生差異?

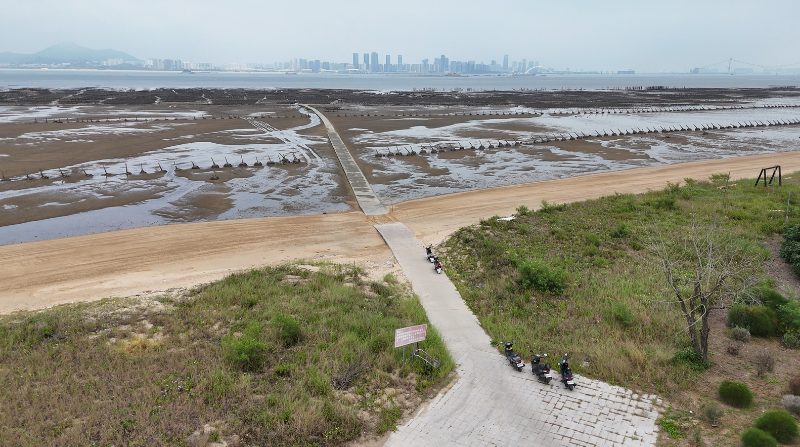

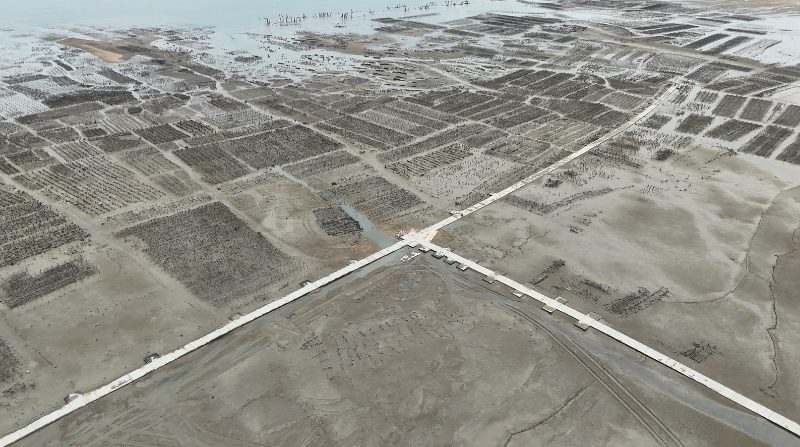

一條水泥蚵路看起來只有幾公尺寬,但是它對水流與泥沙輸運造成的影響,可能遠遠超過道路本身的範圍。
因此,幾十年來反覆發生的淤沙,其實是一個非常重要的訊號。
海正在用自己的方式告訴我們:這條人工構造物與原有的潮間帶系統之間,可能存在著長期的衝突。

更嚴重的是:為了維持工程,又製造第二次擾動
道路被沙掩埋是一個問題;為了解決這個問題而反覆清砂,又可能產生另一個問題。
從現場可以看到,為了維持蚵路通行,必須讓怪手、鏟裝機等機具進入海岸,挖掘、推移、堆置泥沙。
但潮間帶底質並不是沒有生命的沙土。
砂泥比例、粒徑大小、含水量、有機質、孔隙度、灘面高程、浸水時間及排水狀態,都會決定不同底棲生物能不能在這裡生存。
機具一次進場,看起來只是清除道路上的沙;但幾十年反覆挖掘、推砂與碾壓,累積起來就是對潮間帶底質長期而持續的擾動。

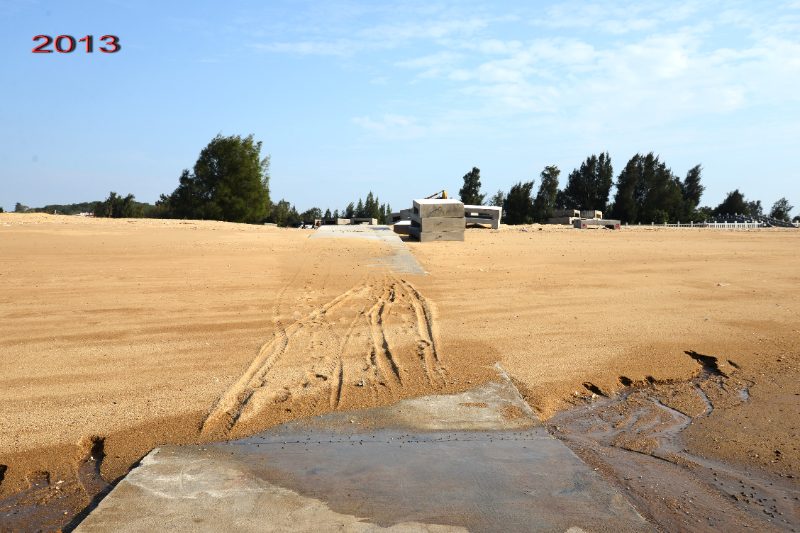

尤其值得注意的是,清出的沙最後去了哪裡?
如果只是從道路上推到兩側灘地,這些沙並沒有消失,而是改變了另一處灘面的高程與底質;下一次受到潮水、風浪作用,又可能重新被搬回道路。
於是形成:
淤沙 → 清砂 → 推砂 → 改變灘面 → 潮水重新搬運 → 再度淤沙 → 再清砂。
這就成了一個沒有終點的循環。

更根本的問題,是海事工程由誰來規劃與設計
這個案例還反映出一個我認為更值得重視的問題——海岸工程究竟應該由什麼專業來規劃與設計?
海岸工程不是一般陸域道路工程。
會設計道路,不代表了解潮間帶;會計算混凝土結構,也不代表知道潮水與泥沙怎麼走。
海岸、潮間帶及近岸工程牽涉潮汐、波浪、水文、水動力、沿岸流、泥沙輸運、灘面地形以及季節性侵淤變化。如果相關工程的規劃設計缺乏海岸工程、水利水文、水動力與泥沙輸運等專業人員的實質參與,甚至由不了解當地海岸水文特性的設計團隊套用一般陸域工程思維,這就是非常嚴重的問題。
因為這類設計的問題,往往不會在完工驗收的那一天出現。
水泥強度符合規範、道路尺寸符合圖說、工程如期完成,行政程序上可能完全合格;但是一年、五年、十年之後,海岸才慢慢把真正的答案呈現出來——淤積、侵蝕、積水、潮溝改道、底質改變,最後又必須投入更多工程經費補救。
工程本身可能驗收合格,海岸環境卻可能證明這是一個不適當的設計。
這正是海岸工程與一般陸域工程最大的不同。

不懂水文,就很容易陷入「看到什麼修什麼」
如果缺乏對水動力與泥沙輸運的理解,就很容易形成一種工程治理模式:
淤沙了,就挖沙;
侵蝕了,就拋石;
積水了,就挖溝;
道路被埋了,就把道路加高。
每一次看起來都在解決問題,但其實只是針對眼前看到的現象進行補救。
結果可能變成:
工程改變環境 → 環境產生新的反應 → 再增加工程
→ 又產生新的環境改變。
最後工程愈做愈多,經費愈投入愈多,自然海岸卻愈來愈不像原來的海岸。
所以海岸工程最重要的,不是「工程做得夠不夠堅固」,而是工程之前是否真正理解這片海岸。
現在真正需要做的,是先弄清楚「沙怎麼走」
這條蚵路既然已經困擾幾十年,就不應該再把下一次清砂當成解決方案。
應該利用這個機會,對整個區域進行一次完整調查。
至少應包括不同季節的無人機航測、RTK灘面高程測量、潮溝與岸線變化、底質粒徑分析,以及潮流、波浪與泥沙輸運調查。
把不同季節、不同年份的資料疊合,就可以清楚看到:
哪裡正在淤積?哪裡正在侵蝕?沙從哪裡來?往哪裡移動?道路興建之後是否造成兩側灘面差異?每一次清砂之後,沙又去了哪裡?
必要時更應建立水動力及泥沙輸運數值模型,模擬有蚵路與沒有蚵路、不同道路高程及不同構造形式下,潮流與泥沙會產生什麼變化。
先了解海,再談工程,而不是先畫工程圖,再要求海配合工程。

不應預設「這條水泥路一定要存在」
重新檢討時,還有一個非常重要的觀念。當初真正的需求是:讓蚵民安全、省力地進出蚵田及運送牡蠣。這才是目的。水泥蚵路只是幾十年前選擇的一種手段。
今天養蚵人口、作業方式、運輸工具與海岸環境都可能已經不同,因此重新評估時,不應先設定「這條水泥路一定要保留」,然後只研究如何改善它。
應該把各種可能性放在同一個基礎上比較:
維持現況繼續清砂、改善既有蚵路、改變道路形式或位置、部分拆除、完全拆除並恢復自然灘面,以及採取其他方式協助蚵民運輸。
真正要保留的是蚵民的作業需求與生計,不一定是這一條水泥路。
幾十年的帳,也應該重新算一次
這條蚵路還有一筆很少被計算的帳。
當年興建花了多少錢?
幾十年清砂多少次?
動用了多少人力、怪手與鏟裝機?
累積投入多少公共經費?
如果未來再維持二十年,還要清多少次?
除了金錢之外,更應該把反覆清砂造成的底質改變、棲地擾動與生態成本納入考量。
公共工程不能只計算「建造成本」,而應該計算整個生命週期的成本。
對海岸工程而言,更不能漏掉自然環境所付出的成本。

生態專業也不能等到工程設計完成才進場
未來涉及潮間帶、海岸、海堤、蚵路、潮溝等工程,除了海岸工程、水利水文、水動力及泥沙輸運專業之外,也應讓潮間帶生態專業在規劃初期就參與。
現在很多工程談「生態檢核」,但真正重要的生態考量,不應該是在工程圖畫完、預算編好、工程已經決定要做之後,才請生態人員看看如何降低傷害。
真正的問題應該更早問:
這項工程有沒有必要?
一定要蓋在這裡嗎?
有沒有非工程方法?
能不能減量?
能不能改變形式?
甚至能不能不做?
這才是生態檢核真正應該發揮作用的地方。

一條蚵路,給我們幾十年的一堂課
我並不否定當初興建蚵路的善意。當年的目的,是希望改善蚵民辛苦的工作環境,這份出發點值得肯定。但是善意不能保證工程永遠正確。
當一項工程已經用幾十年的反覆淤沙與清砂告訴我們,它與這片潮間帶可能並不協調,我們就有責任重新檢討,而不是因為「以前就是這樣做」,便繼續一年又一年清下去。
下一次再編列清砂經費之前,我認為更應該先編列的是**「蚵路及周邊潮間帶水動力、泥沙輸運、地形變遷與生態影響調查」**,並要求具相關專業的團隊提出不同方案,進行長期成本與環境影響比較。
因為真正需要解決的,從來不是:「下一次怎麼把沙清得更乾淨?」
而是:「為什麼幾十年來一直需要清沙?有沒有辦法從根本上不再清?」
海岸工程最怕的,不是工程做得不夠堅固,而是在不了解海的情況下,把工程做得太堅固。
潮水不會按照工程圖走,泥沙也不會因為道路已經驗收就停止移動。
一項原本為了幫助蚵民的美意,不應最後成為幾十年清不完的工程,更不應讓潮間帶長期承擔我們當初沒有預見的生態代價。
與其繼續「淤了再清、清了再淤」,不如停下來重新了解這片海。
懂海之後再做工程,才是真正解決問題的開始。
